Як зробити дренаж ділянки своїми руками: покрокова інструкція для Великої Британії

Якщо після кожного дощу на вашій ділянці стоїть вода — проблема не в погоді. Погода у Великій Британії однакова для всіх. Проблема…

Як зробити дренаж ділянки своїми руками: покрокова інструкція для Великої Британії

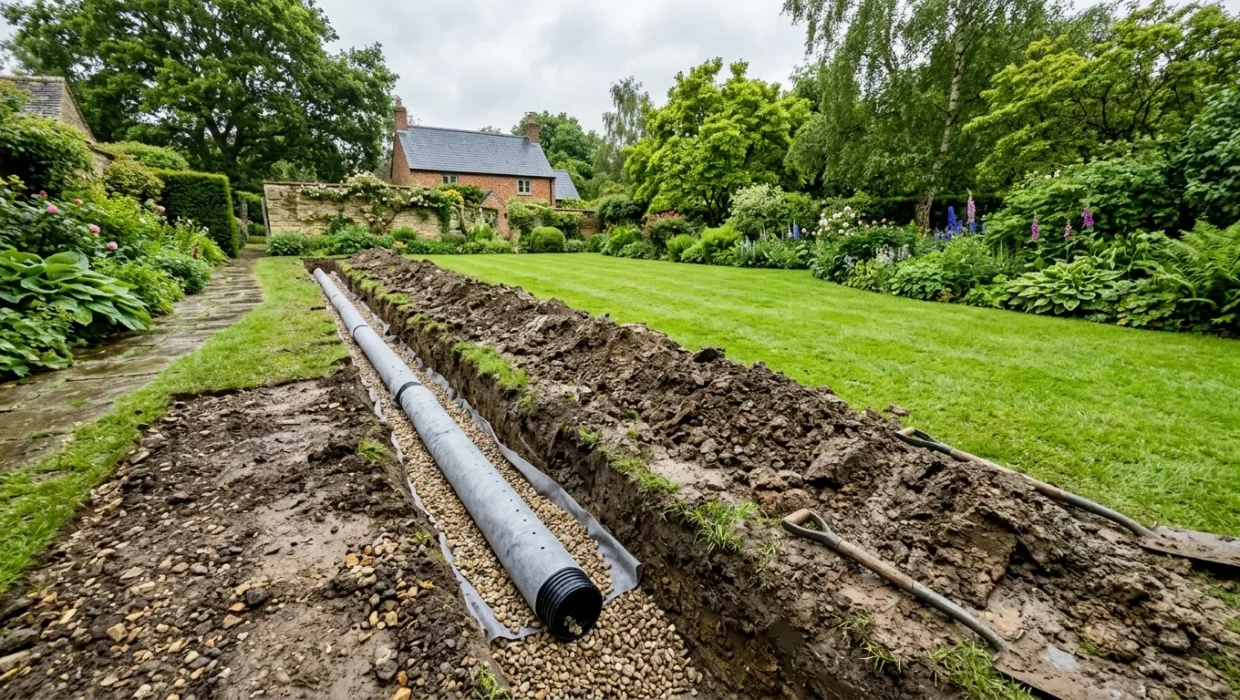

Закритий дренаж із перфорованою трубою в геотекстилі — найефективніший спосіб відведення води з садової ділянки

Якщо після кожного дощу на вашій ділянці стоїть вода — проблема не в погоді. Погода у Великій Британії однакова для всіх. Проблема в тому, що ґрунт не справляється з відведенням вологи. Правильно побудована дренажна система вирішує це раз і назавжди — без підрядників і без великих витрат.

У цій інструкції — конкретні кроки, розміри, матеріали і вартість. Нічого зайвого.

Чому ділянка перезволожена і що з цим робити

Понад 60% ґрунтів у Центральній та Південно-Східній Англії — глинисті. Глина майже не пропускає воду. При цьому середньорічна кількість опадів у більшості регіонів UK становить 600–1200 мм. Результат — вода не йде нікуди і стоїть тижнями.

Ознаки поганого дренажу

Ви бачите принаймні одне з цього:

  • Калюжі тримаються більше 24 годин після дощу
  • Трава пожовтіла або вкрилася мохом на окремих ділянках
  • Ґрунт пружинить і хлюпає при ходьбі
  • Коріння дерев або чагарників загнивають
  • Фундамент або підвал будинку набирають вологу навесні

Будь-який із цих симптомів — привід будувати дренаж, а не чекати.

Основні причини заболоченості

Важкий глинистий ґрунт — найчастіша причина, але не єдина. Ущільнений ґрунт після будівельних робіт теж не пропускає воду. Низьке розташування ділянки відносно сусідніх — вода стікає до вас. Зруйнований або відсутній дренаж попереднього власника — поширена ситуація у старих британських будинках.

Типи дренажних систем — який підходить саме вам

Вибір типу залежить від масштабу проблеми, типу ґрунту і бюджету.

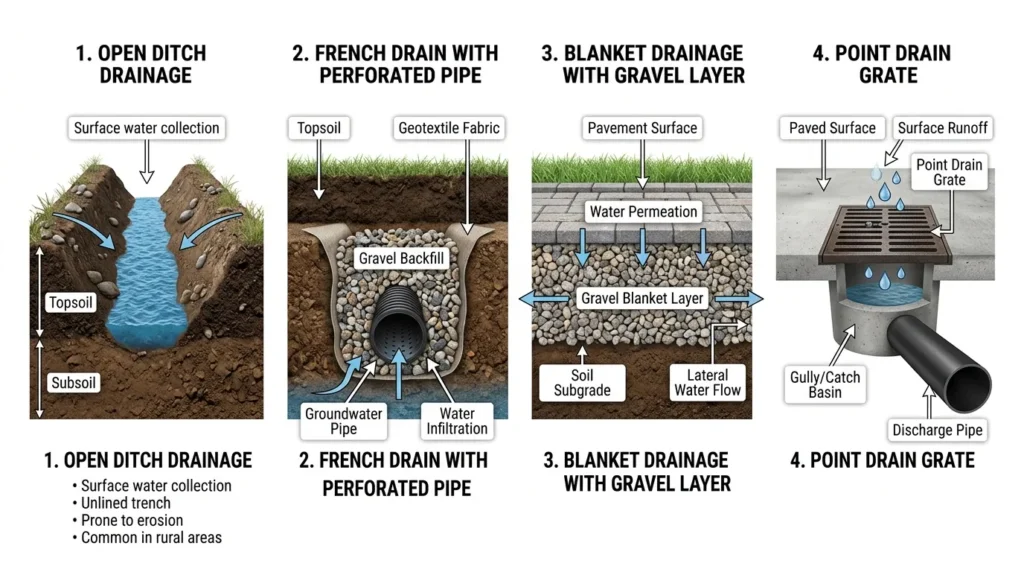

Чотири основні типи дренажу: відкритий, закритий (французький), пластовий та точковий
Тип дренажуКоли підходитьВартість (DIY, £)Складність
Відкритий (канави)Тимчасове рішення, межа ділянки£50–150Низька
Закритий (перфоровані труби)Глиниста земля, постійне рішення£300–800Середня
Пластовий (шар гравію)Нові газони, мощення£150–400Низька
ТочковийПід’їзди, тераси, локальні точки£100–300Низька

Відкритий дренаж

Канава глибиною 30–60 см уздовж межі ділянки або по периметру. Найдешевше рішення, але потребує регулярного очищення і займає місце. Підходить як тимчасовий захід або на великих ділянках із вираженим ухилом.

Закритий дренаж (французький дренаж)

Це основний вибір для більшості британських садів. Перфорована труба діаметром 80–110 мм загортається в геотекстиль і вкладається в траншею з гравієм. Вода проходить крізь геотекстиль, потрапляє в трубу і відводиться в колодязь або зливну систему. Служить 30–50 років без серйозного обслуговування.

Пластовий дренаж

Шар щебеню 200–300 мм під газоном або мощенням. Вода проходить крізь щебінь і поглинається ґрунтом нижче. Ефективно там, де нижній шар ґрунту пропускає воду краще за верхній.

Точковий дренаж

Окремі водозбірні лотки або решітки в конкретних місцях — під водостічними трубами, на під’їзній доріжці, на терасі. Простий монтаж, але вирішує лише локальні проблеми.

Що знадобиться: матеріали та інструменти

Перелік матеріалів для закритого дренажу (на 50 м траншеї)

МатеріалСпецифікаціяКількістьЦіна (UK, £)
Перфорована трубаHDPE або PVC, Ø100 мм50 м£1.50–2.50/м
Геотекстиль200 г/м², ширина 1–2 м60 м£0.80–1.50/м
ЩебіньФракція 20–40 мм2–3 тонни£30–50/т
Оглядовий колодязьПластиковий, Ø315 мм2–3 шт.£25–45/шт.
Накопичувальний колодязь1000 л1 шт.£80–150
Пісок (для засипки)Будівельний0.5 м³£40–60

Де купити в UK: Travis Perkins, Wickes, B&Q, Screwfix. Труби і колодязі найвигідніше брати в Travis Perkins або на спеціалізованих drainage-постачальниках типу Drainage Superstore.

Інструменти

  • Лопата штикова та совкова
  • Рулетка 20 м
  • Нівелір (або водяний рівень)
  • Мотузка для розмітки
  • Одноосна тачка
  • Ручна трамбовка
  • Різак для труб або ножівка

Якщо траншей більше ніж 50 м — орендуйте міні-екскаватор. Добова оренда в UK: £150–250. Заощадить 2–3 дні роботи.

Підготовка та планування дренажної системи

Це найважливіший етап. Помилки у плануванні не виправляються після засипки.

Як визначити рівень ґрунтових вод

Зробіть простий тест: викопайте яму 60 см завглибшки і 30 см у діаметрі. Залиште на 24 години після сильного дощу. Якщо на дні зібралась вода — ґрунтові води близько до поверхні і дренаж обов’язковий. Якщо яма суха — проблема лише у верхньому шарі, пластовий дренаж може бути достатнім.

Як розрахувати ухил

Без ухилу вода в трубі стоятиме, а не тектиме. Мінімальний ухил — 1 см на 1 погонний метр. Оптимальний — 1.5–2 см на метр. Більше 3 см не потрібно — вода тече швидко і не встигає зібрати дрібні частинки.

Як перевірити: натягніть мотузку між двома точками траншеї. На кожні 10 м різниця висоти нижньої кінцевої точки відносно початкової має бути 10–20 см. Водяний рівень або лазерний нівелір — найточніший спосіб.

Схема дренажної системи

Дві найпоширеніші схеми для садових ділянок:

Ялинкова (herringbone): центральна магістральна труба діаметром 110 мм, від неї під кутом 45° відходять бічні дрени Ø80–100 мм. Відстань між бічними дренами — 5–8 м для глинистого ґрунту, до 10 м для суглинку. Підходить для прямокутних ділянок.

Паралельна: кілька паралельних труб, що ведуть до спільного колодязя. Простіша в монтажі, але менш ефективна на великих площах.

Накресліть схему на папері з масштабом 1:100 перед початком робіт. Позначте місця колодязів, напрям ухилу і точку скиду води.

Покрокова інструкція: як зробити закритий дренаж своїми руками

Покрокова інструкція монтажу дренажної труби в геотекстилі на садовій ділянці
Основні етапи монтажу закритого дренажу: від розмітки до засипки

Крок 1 — Розмітка і копання траншей

Розмітьте траншеї мотузкою згідно зі схемою. Ширина траншеї — 30–40 см. Глибина:

  • Для глинистого ґрунту: 50–80 см
  • Для суглинку: 40–60 см
  • Під газоном мінімум 40 см — щоб труба не заважала аерації кореневої системи

На дні траншеї відразу формуйте ухил — перевіряйте нівеліром кожні 3–5 м.

Крок 2 — Укладання геотекстилю

Геотекстиль запобігає замуленню труби. Розстеліть його в траншеї з виступом по 30–40 см з кожного боку — пізніше завернете поверх щебеню. Використовуйте геотекстиль щільністю мінімум 200 г/м². Тонший матеріал через 5–7 років пропускає дрібні частинки глини в трубу.

Крок 3 — Засипання щебеню і укладання труби

Насипте на дно траншеї щар щебеню 100–150 мм (фракція 20–40 мм). Покладіть перфоровану трубу отворами донизу — 1/3 труби. Або горизонтально — залежить від виробника. Перевірте за інструкцією до конкретної труби.

З’єднуйте відрізки труб муфтами. Кути — спеціальними кутниками, не згинайте трубу вручну. Засипте трубу щебенем ще на 200–250 мм зверху. Щебінь має повністю оточувати трубу.

Загорніть вільні краї геотекстилю поверх щебеню внахлест мінімум 150 мм. Це закриває конструкцію від ґрунту зверху.

Крок 4 — Встановлення оглядових та накопичувальних колодязів

Оглядові колодязі встановлюйте на всіх поворотах і кожні 20–25 м на прямих ділянках. Діаметр — 315 мм для дрен Ø100 мм. Верхня кришка — на рівні ґрунту або трохи нижче.

Накопичувальний колодязь встановлюється в нижній точці системи. Об’єм: мінімум 500 літрів для ділянки до 300 м². Для більших ділянок — 1000–1500 л. Воду з нього можна відводити в міську зливову каналізацію (потрібен дозвіл від місцевої влади) або в поглинальний колодязь.

Важливо щодо законодавства UK: скидання дренажних вод у ріки або відкриті водойми без дозволу Environment Agency є порушенням. Уточніть правила у своїй місцевій раді перед підключенням до міської каналізації. Великомасштабні дренажні схеми можуть вимагати дозволу за Building Regulations Part H.

Крок 5 — Фінальна засипка та ущільнення

Поверх геотекстилю насипте шар піску 50–100 мм — він відіграє роль буфера між щебенем і родючим ґрунтом. Потім заповніть траншею вийнятим ґрунтом шарами по 15–20 см, кожен шар ущільнюйте трамбовкою або ногами.

Не сипте глинисту землю прямо на геотекстиль — тільки через шар піску. Верхні 15–20 см засипте родючим ґрунтом і висійте траву.

Типові помилки при самостійному монтажі

Недостатній ухил. Найчастіша помилка. Труба без ухилу — просто труба з водою, що стоїть. Навіть 0.5 см на метр — занадто мало для глинистих ґрунтів.

Геотекстиль із низькою щільністю. Матеріал 80–100 г/м² засмічується за 3–5 років. Мінімум — 200 г/м².

Труба без геотекстилю взагалі. Деякі роблять дренаж просто в щебені без обгортки. Через 7–10 років дрібні частинки ґрунту замулюють весь шар.

Відсутність оглядових колодязів. Без них прочистити систему після засмічення неможливо без повного розкопування.

Неправильна фракція щебеню. Дрібний щебінь або відсів (менше 10 мм) швидко заповнюється дрібними частинками ґрунту. Потрібен щебінь 20–40 мм.

Занадто мала глибина в UK-умовах. Труба на глибині 20–25 см вимерзає взимку і деформується. Мінімум — 40 см.

Якщо хочете повністю уникнути таких проблем при ремонті, зверніть увагу і на суміжні роботи — наприклад, як правильно зробити стяжку підлоги своїми руками, адже в сирому підвалі чи гаражі ці два завдання часто йдуть разом.

Скільки коштує дренаж ділянки у Великій Британії

Витрати на матеріали (DIY, приклад для ділянки 200 м²)

ПозиціяКількістьВартість (£)
Перфорована труба Ø100 мм40 м£80–100
Геотекстиль 200 г/м²50 м£50–75
Щебінь 20–40 мм2 тонни£70–100
Оглядові колодязі × 33 шт.£75–135
Накопичувальний колодязь1 шт.£90–150
Пісок0.5 м³£40–60
Разом£405–620

Порівняння: DIY vs найм підрядника

Підрядник за таку ж роботу візьме £1200–2500 залежно від регіону та складності. DIY-варіант обходиться в 3–4 рази дешевше. Найбільша економія — на праці, а не на матеріалах.

Якщо у вас обмежений бюджет на ремонт, то правильне планування витрат критично важливе. Читайте також про те, як скласти бюджет сім’ї на місяць, щоб грамотно розподілити кошти між кількома ремонтними проєктами.

Де виправданий підрядник: ділянки понад 500 м², складний рельєф, необхідне підключення до міської каналізації з оформленням дозволів.

Якщо ви плануєте масштабний ремонт, може бути корисно також розібратися, скільки коштує побудувати будинок — це допоможе правильно розставити пріоритети у витратах.

Обслуговування дренажної системи

Правильно збудований дренаж із геотекстилем 200 г/м² і щебенем 20–40 мм не вимагає обслуговування перші 10–15 років. Але кілька речей варто перевіряти щорічно.

Кожну осінь: відкрийте кришки оглядових колодязів, перевірте рівень осаду на дні. Якщо осад більше 5 см — промийте систему шлангом під тиском.

Кожні 3–5 років: перевірте, чи вода тече з накопичувального колодязя в нормальному темпі після зливи. Якщо повільніше ніж раніше — часткове засмічення.

Ознаки проблем: вода знову стоїть там, де раніше не стояла. Це сигнал або до промивки, або до перевірки ухилу.

Перевірка оглядового колодязя дренажної системи у британському саду
Щорічна перевірка оглядових колодязів допомагає виявити засмічення на ранньому етапі

Якщо ви плануєте комплексне облаштування будинку — не лише дренаж, а й утеплення — перегляньте інструкцію про те, як утеплити дах своїми руками. Холодні та вологі будинки в UK — дві пов’язані проблеми.

Висновок

Дренаж ділянки своїми руками — цілком реальне завдання для вихідних. Глинисті ґрунти UK вимагають закритої системи з перфорованою трубою в геотекстилі, правильного ухилу 1–2 см на метр і щебеню фракції 20–40 мм. Матеріали на ділянку 200 м² обійдуться в £400–620. Альтернатива — підрядник за £1200–2500.

Найважливіші три речі: спланувати ухил до копання, не економити на геотекстилі та встановити оглядові колодязі. Решта — лише фізична праця.

Якщо вода стоїть на ділянці — вона стоїть тому, що немає куди йти. Дренаж дає їй напрямок.
