Як побудувати будинок з нуля в Україні у 2026 році

Побудувати власний будинок в Україні у 2026 році — реально. Навіть в умовах воєнного часу люди отримують дозволи, закладають фундаменти і заїжджають…

Як побудувати будинок з нуля в Україні у 2026 році
Будівництво приватного будинку в Україні — від нульового циклу до фінішного оздоблення

Побудувати власний будинок в Україні у 2026 році — реально. Навіть в умовах воєнного часу люди отримують дозволи, закладають фундаменти і заїжджають у нові оселі. Але без чіткого плану будівництво швидко перетворюється на хаос і фінансові втрати. У цьому матеріалі — повний покроковий алгоритм: від перевірки ділянки до реєстрації готового будинку. З реальними цінами 2026 року, переліком документів і типовими помилками, які коштують дорого.

Крок 1. Перевірте земельну ділянку

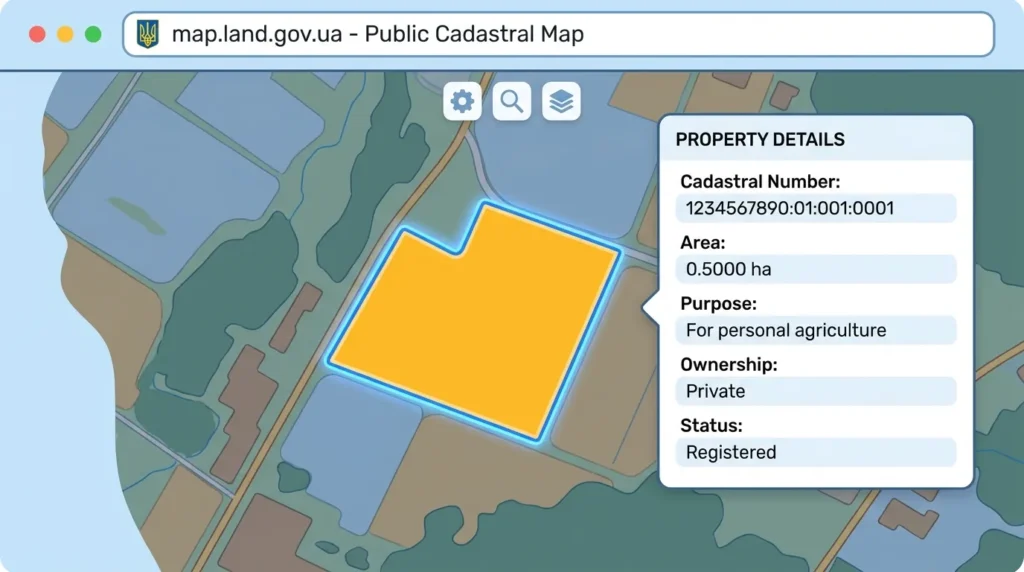

Перевірка земельної ділянки на публічній кадастровій карті України
Публічна кадастрова карта — перший крок перевірки ділянки перед будівництвом

Перш ніж купувати ділянку або починати будівництво на вже наявній, перевірте три речі.

Кадастровий номер. Зайдіть на публічну кадастрову карту — map.land.gov.ua. Переконайтеся, що ділянка зареєстрована, межі відповідають фактичним і немає обтяжень чи арештів.

Цільове призначення. Для будівництва житлового будинку ділянка має мати код 02.01 — для будівництва та обслуговування житлового будинку. Або 01.05–01.07 для особистого селянського господарства, якщо будівництво дозволене. На ділянці з суто сільськогосподарським призначенням будувати жилий будинок не можна без зміни категорії — а це 6–18 місяців і від 50 000 грн.

Наявність комунікацій. Підключення газу, централізованої каналізації або навіть електрики в деяких районах коштує 100 000–400 000 грн і займає від 6 місяців. Це не дрібниця. Закладайте в бюджет заздалегідь, до покупки.

Крок 2. Документи та дозволи у 2026 році

Дозвільна система в Україні пройшла реформу 2021 року і додаткові коригування у 2023–2024 роках. Ось як це працює зараз.

Клас наслідків визначає все. Приватні будинки до 300 м² і до 2 поверхів відносяться до класу наслідків СС1. Для них достатньо подати декларацію про початок будівельних робіт через портал Дія або безпосередньо в ДАБІ. Ніякого окремого дозволу не потрібно.

Якщо будинок перевищує 300 м² або 2 поверхи — вже СС2. Тут потрібен дозвіл на виконання будівельних робіт, містобудівні умови і обмеження, авторський і технічний нагляд.

Що подається разом з декларацією для СС1:

  • Кадастровий номер ділянки
  • Паспорт та ідентифікаційний код
  • Будівельний паспорт або проєкт (залежно від складності об’єкта)
  • Документ про право власності або користування землею

Будівництво у воєнний час. На окремих територіях введені обмеження на будівельні роботи — особливо в 30-кілометровій зоні від лінії зіткнення та на деокупованих територіях. Перед стартом перевіряйте статус своєї громади через офіційний сайт місцевої ради або портал Дія. Дозволи на певних ділянках можуть бути тимчасово призупинені.

Крок 3. Проєкт будинку

Без проєкту будівництво розпочинати не можна. Навіть для СС1 потрібен хоча б будівельний паспорт.

Типовий проєкт коштує 5 000–20 000 грн. Купується готовим, адаптується під ділянку. Швидко і дешево, але не враховує особливостей вашого ґрунту, рельєфу і реальних умов.

Індивідуальний проєкт — від 30 000 до 150 000 грн залежно від складності і студії. Займає 1–3 місяці. Ви отримуєте точний кошторис, специфікацію матеріалів і проєкт, адаптований під конкретний фундамент.

До повного проєкту входить архітектурний розділ, конструктивний, плюс інженерні мережі — електрика, водопостачання, каналізація, опалення. Якщо плануєте нетипове планування — краще індивідуальний. Виправити помилку в проєкті коштує менше, ніж у залитому фундаменті. Якщо вже маєте житло і думаєте про його зміну — ознайомтеся також із тим, як зробити перепланування квартири законно і без штрафів.

Крок 4. Вибір технології та матеріалів

Три найпопулярніших варіанти в Україні у 2026 році:

ТехнологіяЦіна коробки за м²Термін будівництваТеплоефективність
Газоблок (газобетон)8 000–14 000 грн6–12 місяцівВисока
Цегла керамічна12 000–20 000 грн10–18 місяцівСередня–висока
Каркасний будинок7 000–13 000 грн3–6 місяцівВисока (при якісній ізоляції)

Ціни орієнтовні для 2026 року, включають матеріали та роботу.

Газоблок — найпопулярніший вибір для 1–2-поверхових будинків. Легкий, добре ріжеться, швидко монтується, добре тримає тепло. Головний мінус — потребує захисного фасаду від вологи. Без нього блок намокає і руйнується.

Цегла — довговічна і надійна, але дорога і повільна у зведенні. Оптимальна для тих, хто будує раз і назавжди і не обмежений у часі.

Каркас — найшвидший варіант. Реально заїхати через 4–5 місяців після старту. Але якість безпосередньо залежить від підрядника і матеріалу утеплювача. Дешева мінвата через 5–7 років дає усадку і різке падіння теплоефективності.

Крок 5. Фундамент — основа всього

Фундамент — це 15–25% загального бюджету. Помилка тут найдорожча.

Типи фундаментів:

  • Стрічковий монолітний — найпоширеніший. Підходить для більшості ґрунтів. Орієнтовна ціна: 3 000–6 000 грн/м² по периметру.
  • Плитний (УШП) — утеплена шведська плита. Дорожчий (від 5 000 грн/м²), але дає рівну основу і хорошу теплоізоляцію знизу.
  • Пальовий — для нестабільних, заболочених або нерівних ділянок. Часто комбінується з ростверком.

Геологія ділянки — обов’язковий крок. Коштує 8 000–25 000 грн. Без неї ви не знаєте глибину промерзання, рівень ґрунтових вод і несучу здатність ґрунту. Заощадити тут — значить ризикувати тріщинами в стінах через 3–5 років і витратами на підсилення від 200 000 грн.

Крок 6. Основні етапи будівництва

Етапи будівництва приватного будинку в Україні 2026: покроковий таймлайн
Таймлайн будівництва приватного будинку від нуля до ключа — орієнтовні терміни кожного етапу

Нульовий цикл — 1–3 місяці. Земляні роботи, фундамент, гідроізоляція. Бетон набирає проєктну міцність 28 днів — не прискорюйте цей процес.

Коробка будинку — 2–5 місяців. Стіни, перекриття, внутрішні перегородки. Паралельно готується підстропільна конструкція.

Дах — 1–2 місяці. Стропильна система, покрівля, утеплення горища. Після закриття даху будинок захищений від опадів і роботи всередині можна вести цілий рік.

Вікна та двері — 1–2 тижні. Встановлюються після зведення коробки, до початку внутрішнього оздоблення. Перед вибором вивчіть, які двері краще вибрати за якістю та ціною — це заощадить від помилок при купівлі.

Інженерні мережі — 2–4 місяці. Електрика, водопостачання, каналізація, опалення — паралельно з чорновими роботами. Якщо плануєте частину робіт самостійно, наприклад заміну розеток, попередньо прочитайте, як замінити розетку самостійно правильно і безпечно.

Чорнові роботи — 2–4 місяці. Штукатурка, стяжка підлоги, підготовка під фінішне оздоблення. Стяжку роблять після завершення всіх «мокрих» робіт. Детально про технологію читайте у матеріалі як зробити стяжку підлоги своїми руками.

Фінішне оздоблення — 2–4 місяці. Тут починаються найвидиміші рішення. Яку фарбу вибрати для стін, який ламінат підійде для підлоги, які натяжні стелі краще — кожне з цих рішень впливає на кінцеву суму і вигляд оселі. Стіни перед фарбою обов’язково вирівнюються — детальна інструкція є в матеріалі як вирівняти стіни шпаклівкою.

Загальний термін: 12–24 місяці залежно від технології, бюджету і кількості залучених підрядників.

Скільки коштує побудувати будинок у 2026 році

Орієнтовна вартість будинку 120 м² під ключ

Стаття витратСума (грн)
Проєктування30 000–80 000
Геологічне дослідження8 000–20 000
Фундамент180 000–350 000
Коробка (газоблок)400 000–700 000
Покрівля150 000–300 000
Вікна та двері80 000–180 000
Інженерні мережі200 000–400 000
Чорнові роботи100 000–200 000
Фінішне оздоблення150 000–350 000
Разом1 300 000–2 580 000

Тобто будинок 120 м² з газоблоку під ключ у 2026 році коштує орієнтовно 1,3–2,6 млн грн залежно від регіону, рівня оздоблення і підрядника.

Приховані витрати — про що мовчать підрядники

Ці суми рідко з’являються у початковому кошторисі, але вони реальні:

  • Підключення до електромережі: 15 000–60 000 грн
  • Підключення газу (там, де є): 30 000–150 000 грн
  • Буріння свердловини на воду: 40 000–100 000 грн
  • Технічний нагляд: 2–5% від бюджету будівництва
  • Благоустрій ділянки — в’їзд, огорожа, дренаж: 50 000–200 000 грн

Щоб не опинитися в ситуації, коли грошей вистачило на коробку і більше нічого, варто ще до старту скласти сімейний бюджет на будівництво помісячно і зафіксувати реальну суму, яку можна вкладати щомісяця.

Як вибрати підрядника

Як вибрати підрядника для будівництва будинку в Україні: перевірка документів і договору
Перевірка документації підрядника — обов’язковий крок перед підписанням договору

Більшість проблем при будівництві — наслідок неправильного вибору підрядника. Мінімальний чеклист:

Перевірте в реєстрі. Усі ліцензовані підрядники є в реєстрі будівельної діяльності на порталі ДАБІ. Відсутність там — вже підстава для підозри.

Договір підряду має обов’язково містити: детальний кошторис, терміни виконання кожного етапу, порядок здачі-прийомки з підписанням актів, штрафні санкції за порушення термінів і гарантійні зобов’язання на конструктив — мінімум 5 років.

Ознаки ненадійного підрядника:

  • Немає портфоліо реальних об’єктів з адресами і можливістю перевірки
  • Просить 50–70% передоплати до початку робіт
  • Уникає письмового договору або відкладає його підписання
  • Не має субпідрядників на електрику та сантехніку
  • Вартість більш ніж на 30% нижча від ринкової — це завжди сигнал

Технічний нагляд — не розкіш. Незалежний технагляд коштує 2–5% від бюджету, але виявляє дефекти, які підрядник навмисно приховує. Особливо критично для фундаменту і покрівлі.

Реєстрація будинку після завершення будівництва

Після завершення всіх робіт потрібно пройти 4 кроки:

  1. Подати декларацію про готовність об’єкта через Дію або ДАБІ. Для СС1 — самодекларування без виїзду інспектора на місце.
  2. Отримати технічний паспорт — замовляється у БТІ або у приватного інженера-оцінювача.
  3. Зареєструвати право власності в Реєстрі речових прав — через ЦНАП або нотаріуса.
  4. Отримати поштову адресу — через виконком місцевої громади.

Без реєстрації будинок юридично не існує. Його не можна продати, передати у спадок або отримати компенсацію при пошкодженні.

5 помилок, які коштують грошей

1. Починають будівництво без геологічного дослідження. Результат — неправильний тип фундаменту, тріщини в стінах через 2–5 років, витрати на підсилення від 200 000 грн.

2. Купують ділянку без перевірки цільового призначення. Виявляється, що будувати там не можна. Зміна категорії — 6–18 місяців і від 50 000 грн тільки на оформлення.

3. Не фіксують зміни в проєкті письмово. Підрядник каже «зробимо краще» — а потім виставляє рахунок за «покращення». Усі зміни тільки в письмовій формі з підписами обох сторін.

4. Економлять на покрівлі та вікнах. Дешева покрівля починає текти через 3–4 роки. Вікна з поганим профілем дають протяги і конденсат на склі. Це не та стаття витрат, де варто різати бюджет.

5. Роблять оздоблення до висихання стін. Газоблок і цегла набирають рівноважну вологість 6–12 місяців. Поспішне оздоблення — тріщини на штукатурці і відклеєна плитка вже за рік. Навіть вирівнювання стін шпаклівкою дає результат тільки на повністю висохлій основі.

Висновок

Будівництво будинку в Україні у 2026 році — це реально навіть за складних зовнішніх умов. Головне — не пропускати кроки. Перевірте ділянку, оформте документи, замовте проєкт і тільки після цього шукайте підрядника. Бюджет для будинку 120 м² стартує від 1,3 млн грн і може сягати 2,6 млн грн залежно від матеріалів і рівня оздоблення. Планування і контроль на кожному етапі — це те, що відділяє вдале будівництво від хронічного довгобуду.
